Сантехника в каркасном доме: проверка проекта до стройки

Сантехника в каркасном доме: что проверить в проекте до стройки


В каркасном доме инженерные решения тесно связаны с конструкцией стен и перекрытий. Положение стояков, проходы труб, размеры технических ниш и места подключения оборудования лучше определять до сборки каркаса. Поздний перенос санузла или кухонной мойки способен затронуть не только отделку, но и силовые элементы, уклоны канализации, вентиляцию и смету.

Это не означает, что заказчик должен самостоятельно рассчитывать систему водоснабжения. Его задача — заранее описать бытовые сценарии, выбрать расположение мокрых зон и передать исходные данные проектировщику. Специалист проверит нагрузки, диаметры, уклоны, защиту от замерзания и требования к обслуживанию. Чем точнее исходные решения, тем меньше импровизации останется на стройплощадке.

Сначала сопоставьте планировку и мокрые зоны

На первом этапе отмечают кухню, санузлы, котельную, постирочную и точки наружного водоразбора. Затем оценивают, насколько компактно они сгруппированы. Чем длиннее трассы, тем больше соединений, теплопотерь, объём воды в трубах и вероятность сложного обслуживания. Это не повод собирать все помещения в одном углу, но расположение должно иметь понятное инженерное обоснование.

При сравнении вариантов в каталоге проектов полезно смотреть не только на площадь и количество комнат. Важно понять, где пройдут канализационные выпуски, можно ли разместить техническое оборудование без ущерба для хранения и как будут связаны мокрые зоны на разных этажах. Планировка, удобная на схеме, иногда требует слишком длинных горизонтальных участков или сложных проходов через конструкцию.

Для каждого помещения составляют список приборов. В санузле это могут быть унитаз, раковина, ванна или душевая, гигиенический душ и полотенцесушитель. На кухне — мойка, посудомоечная машина, фильтр и холодильник с подключением воды. В постирочной учитывают стиральную и сушильную машины, хозяйственную раковину и место для хранения средств.

Проверьте канализацию раньше водопровода

Водопроводную трубу сравнительно легко провести по сложной траектории, а самотечная канализация требует постоянного уклона. Именно поэтому положение выпусков и стояков часто определяет допустимость планировочного решения. Чем дальше прибор находится от стояка, тем выше поднимается труба на начальном участке и тем больше пространства нужно для её скрытого размещения.

Особое внимание требуется душевым с низким поддоном, напольным трапам и сантехнике на удалении от стояка. Для них заранее проверяют высоту перекрытия и возможность сформировать уклон без ослабления балок. Нельзя принимать решение о вырезах в несущих элементах на месте: допустимые отверстия и усиления должен определить конструктор.

Стояк располагают так, чтобы он не проходил через жилую комнату без акустической защиты и оставался доступным для ревизии. Если санузлы находятся один над другим, трасса обычно получается короче и понятнее. При смещении помещений относительно друг друга проектировщик должен показать, где проходит горизонтальный участок и как обеспечивается доступ к соединениям.

Заложите технические пространства

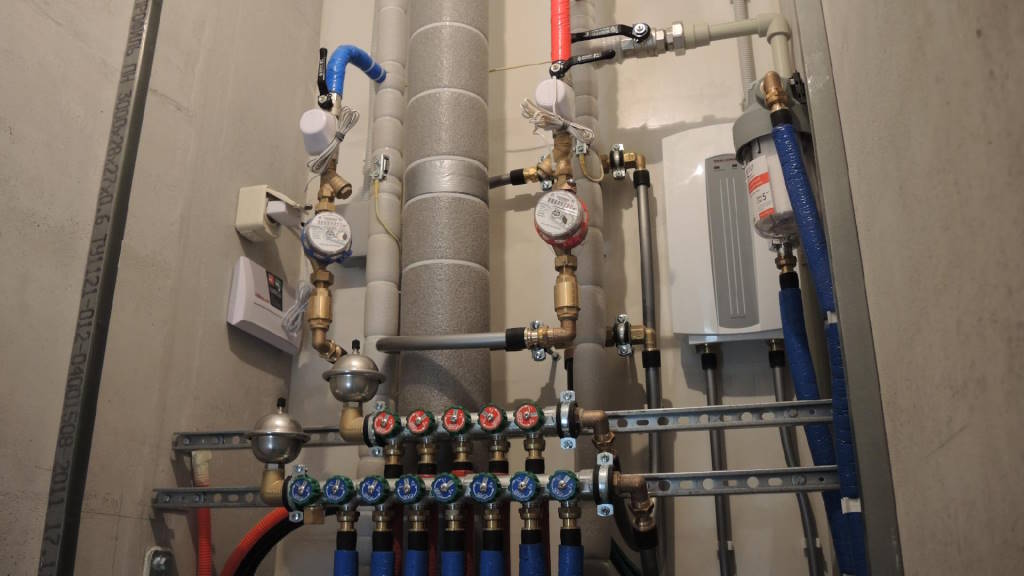

Скрытая система всё равно нуждается в обслуживании. Коллекторы, фильтры, редукторы, счётчики, запорная арматура, насосы и водонагреватель нельзя размещать в нише, куда после отделки не добраться. Перед оборудованием оставляют рабочее пространство, а люки делают достаточными не только для осмотра, но и для замены узла.

В котельной или техническом помещении заранее расставляют оборудование в реальных габаритах. Учитывают подключения, вентиляцию, электропитание, слив, отвод конденсата и возможность вынести крупный прибор через дверь. На плане компактная группа может выглядеть аккуратно, но фактические патрубки и зоны обслуживания требуют дополнительного места.

Если коллектор расположен в шкафу, проверяют глубину, направление выхода труб и доступ к каждому вентилю. Шкаф не должен конфликтовать с дверью, мебелью или будущей отделкой. Полезно сразу подписать все линии: это упрощает настройку системы и локальное отключение оборудования без остановки всего дома.

Решите, как трубы пройдут через каркас

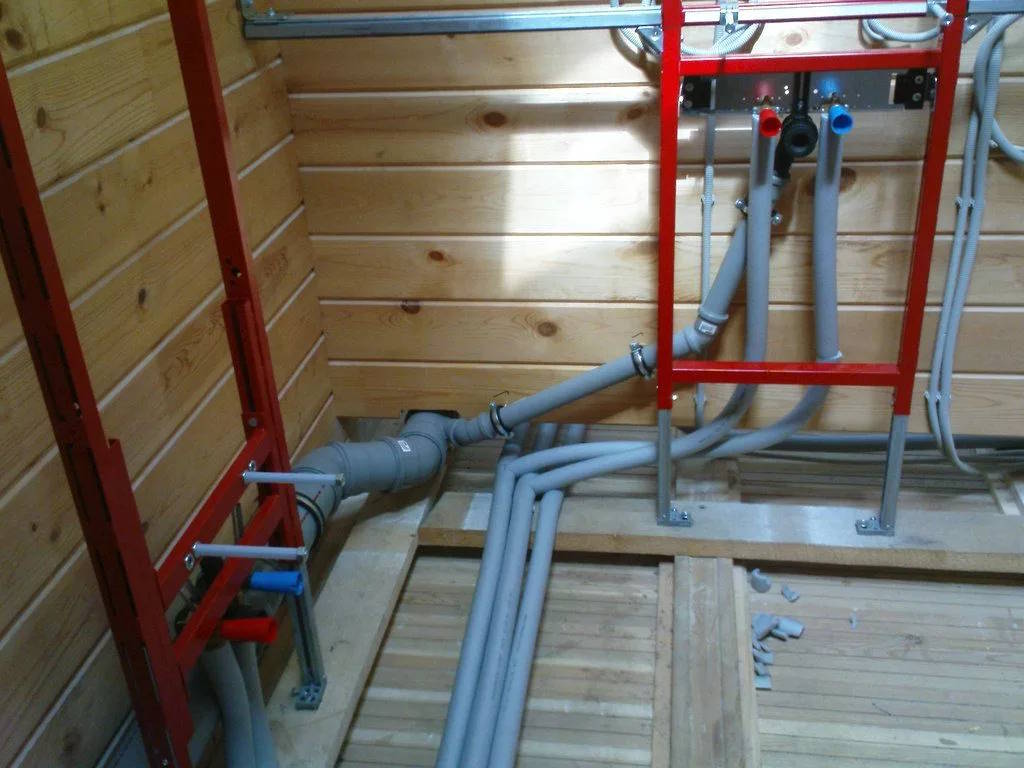

Маршруты труб согласуют с шагом стоек, балок и расположением связей. Инженерные проходы не должны произвольно ослаблять конструкцию. Для крупных канализационных труб иногда разумнее предусмотреть отдельную шахту или монтажную стену, чем пытаться спрятать их внутри обычной перегородки.

В наружных стенах количество водопроводных трасс стараются сокращать. Даже при хорошем утеплении такая зона чувствительнее к отрицательной температуре и утечкам воздуха. Если другого решения нет, проект должен описывать положение трубы относительно утеплителя, защиту от промерзания и возможность контроля.

На пересечениях с пароизоляцией предусматривают герметичные проходы. Случайные разрезы и неплотные примыкания ухудшают воздушную герметичность стены и могут привести к увлажнению конструкции. Узлы прохода лучше включить в рабочую документацию, а не оставлять на усмотрение разных бригад.

Продумайте горячую воду и ожидание у крана

Комфорт зависит не только от мощности водонагревателя, но и от длины трассы до точки разбора. В длинной трубе остывает заметный объём воды, поэтому после открытия крана приходится ждать. На этапе проекта сравнивают несколько решений: более компактное расположение мокрых зон, рециркуляцию, локальный нагреватель или изменение маршрута.

Рециркуляция повышает удобство, но требует отдельной линии, насоса, управления и качественной теплоизоляции. Она также создаёт дополнительные теплопотери. Решение принимают по расчёту и режиму проживания, а не устанавливают автоматически. Для небольшого дома с короткими трассами система может быть избыточной.

Температуру и объём горячей воды оценивают по числу жильцов и сценариям одновременного использования. Важно учитывать не только душ, но и ванну, кухню и бытовую технику. Если оборудование работает от разных источников энергии, проектировщик должен проверить электрическую мощность, вентиляцию и требования производителя.

Защитите дом от протечек и замерзания

В деревянной конструкции скрытая протечка особенно опасна тем, что долго остаётся незаметной. Количество недоступных соединений минимизируют, а потенциально рискованные узлы размещают в контролируемых зонах. Под оборудованием можно предусмотреть поддоны, отвод воды или датчики протечки с автоматическим перекрытием.

Главный запорный кран располагают там, где к нему можно быстро подойти. Пользователи должны понимать, как отключить воду полностью и по отдельным линиям. Для дома сезонного проживания продумывают слив системы, продувку отдельных участков и режим работы оборудования зимой.

Наружные краны и трубы к отдельным постройкам требуют самостоятельного решения. В проекте фиксируют глубину прокладки, утепление, греющий кабель при необходимости и способ консервации. Надежда на то, что короткий участок «не успеет замёрзнуть», не заменяет расчёт для конкретного климата и режима эксплуатации.

Согласуйте сантехнику с мебелью и отделкой

Размеры приборов берут из технических карт или реалистичного диапазона. Унитазу, раковине и душевой нужны не только посадочные места, но и зоны пользования. Дверь не должна упираться в оборудование, а выдвижные ящики — перекрывать доступ к вентилям и сифону.

В ванной заранее определяют толщину отделочных слоёв, конструкцию перегородок и способ крепления тяжёлых предметов. Для подвесной тумбы, бойлера, инсталляции или поручней могут потребоваться закладные. Если их положение известно до сборки стены, крепление получается надёжнее и не требует искать стойки после отделки.

Высоту выводов связывают с конкретной компоновкой. Универсальная отметка не всегда подходит к выбранной тумбе, ванне или кухонному модулю. При этом слишком ранняя привязка к одной модели тоже создаёт риск. Разумно определить допустимый диапазон и уточнить спецификацию до закрытия стен.

Проведите совместную проверку проекта

Перед началом монтажа полезно собрать архитектурный, конструктивный и инженерный планы в одной версии. На совмещённой схеме видны пересечения труб с балками, дверями, мебелью, вентиляцией и электрикой. Каждое изменение должно попадать во все затронутые разделы, иначе строители будут работать по противоречащим друг другу листам.

Контрольный список может выглядеть так:

  1. Все сантехнические приборы и бытовая техника нанесены в реальных габаритах.
  2. Канализационные трассы имеют выполнимые уклоны и не требуют случайных вырезов в каркасе.
  3. Коллекторы, фильтры, ревизии и запорная арматура доступны для обслуживания.
  4. Проходы через стены и перекрытия согласованы с конструктором и пароизоляцией.
  5. Горячая вода рассчитана с учётом длины трасс и реального режима семьи.
  6. Предусмотрены защита от протечек, быстрое отключение и зимняя консервация.
  7. Выводы согласованы с мебелью, отделкой и закладными.
  8. Изменения перенесены в актуальные чертежи и смету.

Такой порядок не заменяет профессионального проектирования, но делает его точнее. Когда бытовые сценарии, планировка и инженерные ограничения проверены до сборки каркаса, подрядчику проще дать понятную цену, а владельцу — контролировать результат. Главная экономия возникает не за счёт более дешёвых труб, а за счёт решений, которые не приходится переделывать после закрытия стен.
